失敗しないベンダー選定 評価表:比較軸と重みづけの決め方【テンプレ付き・稟議に通る】

ベンダー選定の評価表サンプル:比較軸と重みづけの決め方(PM・管理職向け)

システム開発や業務改善のプロジェクトで「どのベンダーに発注するか」は、成果・コスト・納期だけでなく、将来の運用負荷や改善スピードまで左右します。にもかかわらず現場では、提案書の雰囲気や営業トーク、社内の声の大きさで決まってしまい、あとから説明責任が崩れて炎上するケースが少なくありません。

本記事では、実務でそのまま使える「ベンダー選定の評価表(スコアカード)」の作り方を、比較軸の設計重みづけ(ウェイト設定)の手順に分けて解説します。さらに、面談質問足切り(Must要件)稟議で通る見せ方まで、運用の形に落とし込みます。

1. なぜ評価表が「炎上予防」と「説明責任」に効くのか

ベンダー選定でつまずく原因って、「技術力が足りなかった」だけじゃないことが多いです。
むしろ、選ぶときの基準が曖昧なまま話が進んで、契約後に「想定してた範囲と違う」「それは別料金だった」みたいなズレが出て揉める——このパターン、わりと見ます。

評価表(スコアカード)は、点数をつけるための表というより、
「何を重視して、どう選んだか」を後から説明できるメモに近いです。
比較する観点と優先順位が先に揃っていれば、稟議や報告の場でも「だからこの会社にした」を言いやすくなります。

あと、選定会議が“感想戦”になりにくいのも大きいです。
「A社は話が分かりやすかった」「B社は実績が多そう」といった印象が混ざると、決めたあとで反対意見が戻ってきがち。
評価表があると、議論が「好き嫌い」じゃなくて「この条件を満たしてる?根拠は?」に寄っていきます。

PM/管理職目線だと、地味に助かるのが交渉の土台になることです。
仕様変更や追加見積が出たとき、場当たりで判断すると揉めやすいんですが、
あらかじめ「ここは最優先」「ここは段階導入でもOK」って整理できていると、論点が散らばりにくいです。

さらに言うと、選定で作った観点は、そのまま受入やレビューに流用できます。
たとえば「品質保証」を重く見るなら、受入テストやレビューのゲート(誰が/何を/いつ見るか)まで、契約や運用に落とし込みやすいです。
選定の時点で“成功条件”を言葉にしておくと、あとでブレにくいんですよね。

よくある失敗(評価表が機能しなくなるパターン)

  • 項目を盛りすぎる:「全部大事」に見えて、最後は印象で決まってしまう
  • 重みづけが曖昧:終盤で「結局、価格で決めよう」と話がひっくり返る
  • Must(必須)と採点が混ざる:足切りできず、危ない提案が残る
  • 基準が言語化されていない:評価者によって点がブレて、合意形成に時間が溶ける

3分でできる! 開発費用のカンタン概算見積もりはこちら

2. 評価表を作る前に固める前提:目的・スコープ・制約条件(Must/Wants)

評価表って、前提がふわっとしたままだと普通に崩れます。
なので最初にやるべきは、選定の目的を一文で言える形にしておくことです。
たとえば「年度内リリースが最優先で、機能は段階導入でいい」とか、
「品質と保守性を優先して、短期コストよりTCOを見たい」とか。
この一文が、そのまま比較軸の取捨選択と重みづけの根っこになります。

次にスコープです。ここは地味だけど重要で、
要件定義・設計・実装だけなのか、運用保守や監視、障害対応、改善提案、内製化支援まで含めるのかで、
見るべき観点が結構変わります。
運用が重い案件ほど、運用設計ドキュメント引き継ぎの比重は上がりやすいです。

そして制約条件。これは「評価で点をつける」より前に、
満たさないとそもそもアウトとして、評価表の外側で管理するのが実務的です。
予算上限、納期、セキュリティ基準(脆弱性対応、ログ保全、権限設計など)、採用する技術スタック、
データの保管場所、個人情報の扱い、契約形態(請負・準委任)などは、先に線を引いておきます。

ここを点数に混ぜちゃうと、「合格ライン未満だけど総合点が高い」みたいな事故が起きます。
なので基本構造はシンプルに、
Must(必須)は足切りWants(希望)を比較軸として採点
これだけで、選定がかなり回りやすくなります。

もう少し強くするなら、Must条件は「確認方法」までセットにしておくのがおすすめです。
セキュリティなら「提案書に書いてあります」だけじゃなくて、
実装方針・運用方針・体制(責任者)まで出してもらって、必要なら契約条項(SLA、ログ保全期間、インシデント報告など)に落とします。

納期も同じで、日付だけじゃなくて「その計画が成立する前提」を確認します。
クリティカルパス、バッファ、顧客側の作業(データ提供・意思決定)をどう見ているか、あたりですね。
Mustが曖昧だと、比較軸や重みづけを整えても、最後に“守れない提案”が通りやすくなります。

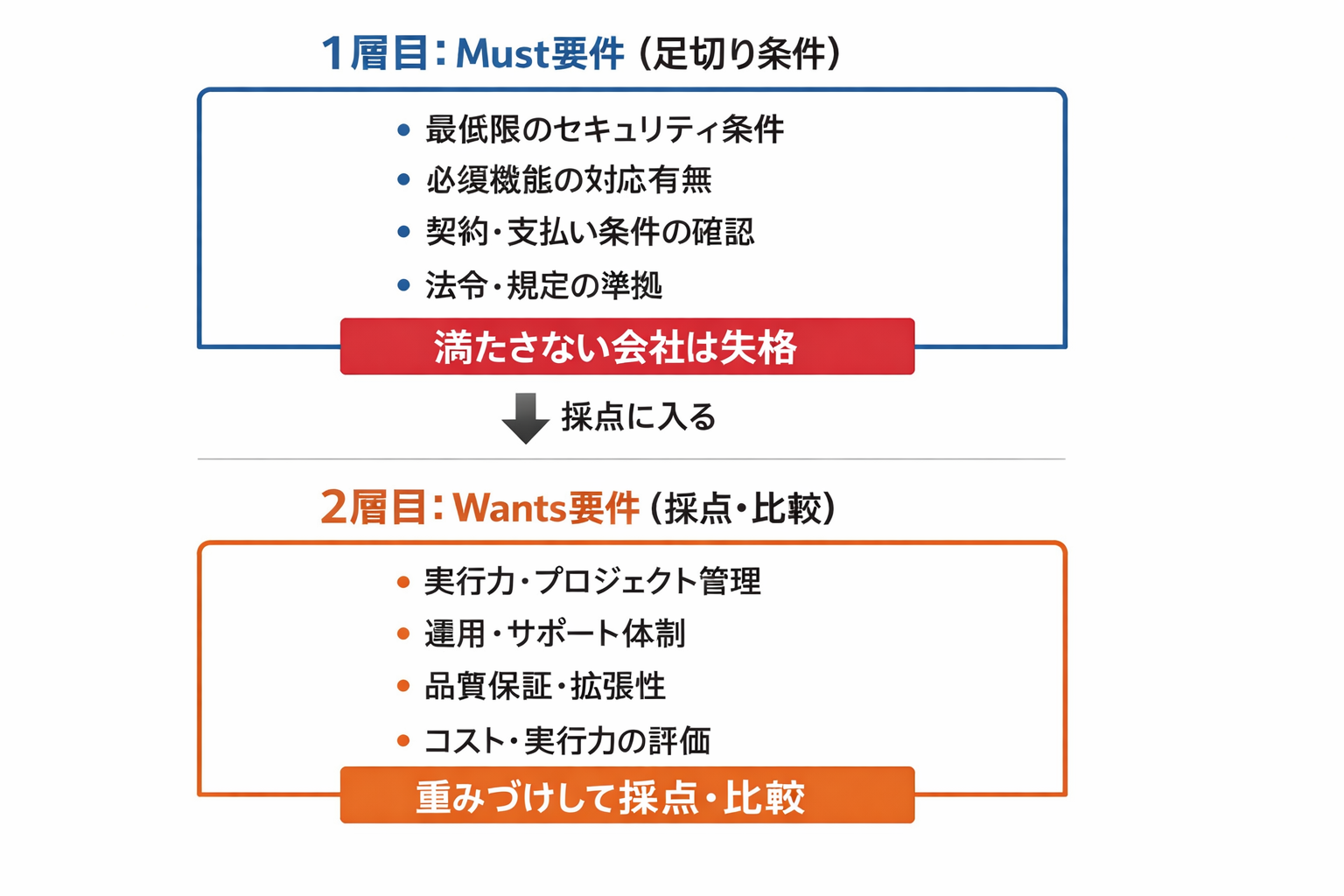

Must要件は足切り、Wants要件は重みづけして採点・比較するベンダー選定の基本構造
Mustは「満たさないと失格」、Wantsは「重みづけして採点・比較」。

3. 比較軸の作り方:6カテゴリに集約して「意思決定に効く」ベンダー比較表へ

比較軸は、増やせば公平になる…というより、増やしすぎると回らなくなります。
実務だと「結局どっちが良いの?」が見えにくくなって、最後に印象で決まりがちです。
なのでまずは、意思決定に効く“上位カテゴリ”にまとめてから、中身を案件に合わせて差し替えるのがやりやすいです。

よく使いやすい枠は、だいたい次の6つです。

  • 提案・要件理解
  • 実行力(体制/PM/進行)
  • 技術力・アーキテクチャ(非機能/セキュリティ/保守性)
  • 実績・信頼性
  • コスト・契約
  • 運用・伴走

この枠を固定しておくと、案件ごとの調整がしやすいです。
たとえば新規開発なら「拡張性」を強める、リプレイスなら「移行計画・切替リスク」を厚く見る、
保守の引き継ぎなら「ドキュメント・運用設計」を重くする、みたいな感じですね。

採点がブレないようにするコツは、各項目に「5点なら何ができている状態か」を短い文章で揃えることです。
ここがないと、文章が上手い提案が高得点になったり、評価者ごとに点がズレたりします。

たとえば「実行力(体制/PM/進行)」なら、見るポイントはこのあたりに寄せると判断しやすいです。

  • 体制の継続性:キーマン交代時の代替・引き継ぎ設計があるか
  • 品質の作り方:レビュー観点と頻度、テスト方針、受入の考え方が具体か
  • 課題・リスク管理:見える化の仕組み、エスカレーションの線引きがあるか
  • 変更管理:追加要望が来たときの見積・合意・反映の流れが明確か
  • コミュニケーション設計:定例、議事録、意思決定の流れが運用できる形か

もうひとつは、評価項目を「成果につながる行動や成果物」に落とすことです。
「コミュニケーションが良い」だと主観が混ざるので、
「週次で意思決定事項を議事録に残す」「未決事項を48時間以内に整理する」
「変更の影響範囲をテンプレで提示する」みたいに、できる/できないで判断できる形にします。

評価定義の例(5段階を文章で揃える)

  • 5点:前提・リスク・代替案が明示され、成果物とプロセスが再現できる。過去事例も出せる
  • 4点:要点を満たし、実行プランが具体。リスク対応も概ね提示できる
  • 3点:一般論としては妥当だが、前提や手順が薄く、確認事項が多い
  • 2点:抽象的で、実行プランが見えにくい。担当者依存の不安が残る
  • 1点:要件・前提の理解が不足していて、実行可能性に疑義がある

評価項目(例)— 10〜15項目に絞る

  • 要件理解・提案の質:課題の読み解き、代替案、リスクの先読み
  • 体制と継続性:要員の経験、バックアップ体制
  • PM力と進行管理:計画、WBS、変更管理、意思決定支援
  • 品質保証:テスト方針、レビュー、受入基準の作り方
  • 非機能・セキュリティ:権限、ログ、監査、脆弱性対応
  • 運用設計・引き継ぎ:監視、SLA、ドキュメント、内製化支援
  • 見積の妥当性・透明性:前提、工数根拠、追加費用条件

3分でできる! 開発費用のカンタン概算見積もりはこちら

4. 重みづけ(ウェイト設定)の決め方:失敗コストから逆算して配点する

重みづけは「好み」で決めると、だいたい後で揉めます。
実務だと、最後に価格や声の大きさでひっくり返りやすいので、
失敗したときに何が一番痛いか(失敗コスト)から逆算するのが一番筋が良いです。

進め方は難しくなくて、ざっくりこの順で整理するとスムーズです。

  1. 成功条件を一文で置く:「年度内リリース」「品質事故ゼロ」「運用工数を半減」「将来の機能追加を楽に」など
  2. 重大リスクを並べる:納期遅延、品質事故、セキュリティ事故、運用が回らない、属人化、内製移管の失敗など
  3. リスクと比較軸を結びつける:どの観点で、そのリスクを潰しにいくかを対応づける
  4. 対応づけに沿って配点する:失敗コストが大きいところほど、点を重くする

配点を決めるときは、「足切り(最低ライン)」+「差が出る領域」の二層にしておくと扱いやすいです。
たとえばセキュリティは「最低ライン未満は失格」にしておいて、
合格ラインを超えた会社同士では、差がつきやすい実行力や運用・伴走に重みを寄せる、みたいな設計ですね。
こうしておくと「絶対に外せないもの」と「より良い提案を選ぶもの」が分かれて、意思決定が早くなります。

よく迷うのが「価格をどこまで点数に入れるか」だと思います。
コストの比重を取りすぎると、短期的に安いけど、運用が重くて後から高くつく提案が勝ちやすくなります。
なので実務だと、コスト自体の重みは10〜15%くらいに抑えることが多いです。

その代わり、コストは「安さ」よりも見積の出し方が信用できるかを見ます。
たとえば、工数の根拠・前提・除外項目が整理されているか、追加費用が出る条件が明確か(変更時の単価、上限、承認フローなど)。
ここが曖昧だと、契約後に追加見積が連発して、結局トータルで苦しくなります。

このあたりまで揃うと、「安いから選ぶ」ではなく
“失敗しにくいから選ぶ”という説明がしやすい評価表になります。

5. 採点・面談・同点処理まで含めた運用:点数を「事実」に寄せる

評価表は、作っただけだと意外と機能しません。差が出るのは運用です。
提案書だけで点をつけると、文章が上手い会社が有利になりやすくて、比較軸の意図が崩れます。
なので実務では、面談(質疑応答)まで含めて「情報を取りにいく」前提で設計しておくのが安定します。

やり方としてはシンプルで、比較軸ごとに質問を固定します。
毎回その場で思いつきで質問すると、会社ごとに聞いた内容がズレて、点数の根拠が弱くなります。

たとえば、こんな聞き方だと差が見えやすいです。

  • 実行力(体制/PM/進行):要員交代が起きた場合の代替と引き継ぎ期間は?/WBSはどれくらいの頻度で更新する?/意思決定(誰が決めるか)はどう設計する?/仕様変更が来たときの見積・合意フローは?
  • 運用・伴走:監視設計はどこまでやる?/SLAはどう置く?/障害時の一次対応とエスカレーションは?/改善提案はどれくらいの頻度で出す?
  • 品質保証:レビュー体制と観点は?/テスト方針(単体〜結合〜受入の考え方)は?/受入基準はどう作る?

回答は必ず記録して、採点の根拠にします。
ここをやるだけで、点数が“雰囲気”からだいぶ離れて、事実ベースに寄っていきます。

採点者の役割分担も地味に効きます。
PMだけだと運用やセキュリティが薄くなりがちですし、
情シスだけだと業務側の優先順位とズレることがあります。
理想は、PM(進行・リスク)、業務側(業務理解・運用負荷)、情シス/セキュリティ(非機能・統制)、経理/購買(契約・支払条件)で、
同じ評価表を共通言語にして点をつけて、最後は重みづけで統合する形です。

それと、合計点だけで決めないのも大事です。総合点は便利なんですが、致命傷が隠れます
たとえば「運用が弱い」「変更管理が弱い」みたいな偏りがあると、後から効いてきます。
僅差なら、点数の上下よりも「その弱点は許容できる?」を最後に見たほうが安全です。

同点・僅差のときは、追加質問や簡易PoC、設計課題の提示、リファレンス確認で不確実性を下げます。
あと、できれば感度分析(重みを少し動かして順位が変わるか)も見ておくと、
「たまたまの配点で決まった」状態を避けやすいです。

面談で使える質問例(抜粋)

  • 変更要求が来たとき、見積・合意・反映までの標準フローは?(変更管理の実力確認)
  • 障害対応の一次対応は何分以内?休日/夜間は?(運用の現実を確認)
  • 品質KPIは何を置く?レビュー観点と頻度は?(品質の作り方が具体か)
  • キーマン不在時の代替体制は?(体制の継続性)

3分でできる! 開発費用のカンタン概算見積もりはこちら

6. まとめ:稟議に通る見せ方と、迷わないための次アクション

ベンダー選定を「うまくいくプロセス」にするコツは、評価表を点数表で終わらせず、
合意と説明のための“型”として使うことです。
やること自体はシンプルで、ポイントはこのあたりにまとまります。

  • 目的・スコープ・制約条件(Must)を先に固定する
  • 比較軸は、意思決定に効くレベルまで絞る(増やしすぎない)
  • 重みづけは失敗コストから逆算して、根拠を残す
  • 面談で事実を取りに行く(質問固定+記録)
  • 同点処理と感度分析で「たまたま」を減らす

稟議資料としては、流れが分かる順番に並べておくと通りやすいです。
たとえば、
「前提 → 比較軸 → 重みづけの根拠 → 採点 → 総評 → 残るリスクと対策 → 推奨案」
みたいに、読み手が突っ込みたい順で置いておくイメージです。

すぐに着手できるチェック(今日からできる)

  • 成功条件を一文で言えますか?(重みづけの根っこ)
  • Must(足切り)Wants(採点)を分けていますか?
  • 比較軸ごとに「5点の定義」を短い文章で揃えていますか?
  • 面談質問が比較軸に紐づいていますか?

もし今の状態が、
「評価表はあるけど意見が割れて決めきれない」
「項目が多くて採点が回らない」
「重みづけの根拠が弱くて稟議で止まる」
「提案書の読み比べに時間が溶ける」
みたいな感じなら、まずは“比較軸の整理”“Mustの線引き”だけでもやると、一気にラクになります。

株式会社ソフィエイトでは、評価表のたたき台づくりや、比較軸の整理、重みづけの根拠づくり(成功条件・リスク整理)、
RFP整備、提案比較レビュー、面談同席まで対応しています。
「全部お願い」じゃなくても大丈夫で、たとえばいま使っている評価シートを見て、項目の削りどころと配点の考え方を1枚に整理する、みたいなところからでも始められます。お問い合わせ・無料相談はこちら

株式会社ソフィエイトのサービス内容

  • システム開発(System Development):スマートフォンアプリ・Webシステム・AIソリューションの受託開発と運用対応
  • コンサルティング(Consulting):業務・ITコンサルからプロンプト設計、導入フロー構築を伴走支援
  • UI/UX・デザイン:アプリ・Webのユーザー体験設計、UI改善により操作性・業務効率を向上
  • 大学発ベンチャーの強み:筑波大学との共同研究実績やAI活用による業務改善プロジェクトに強い
